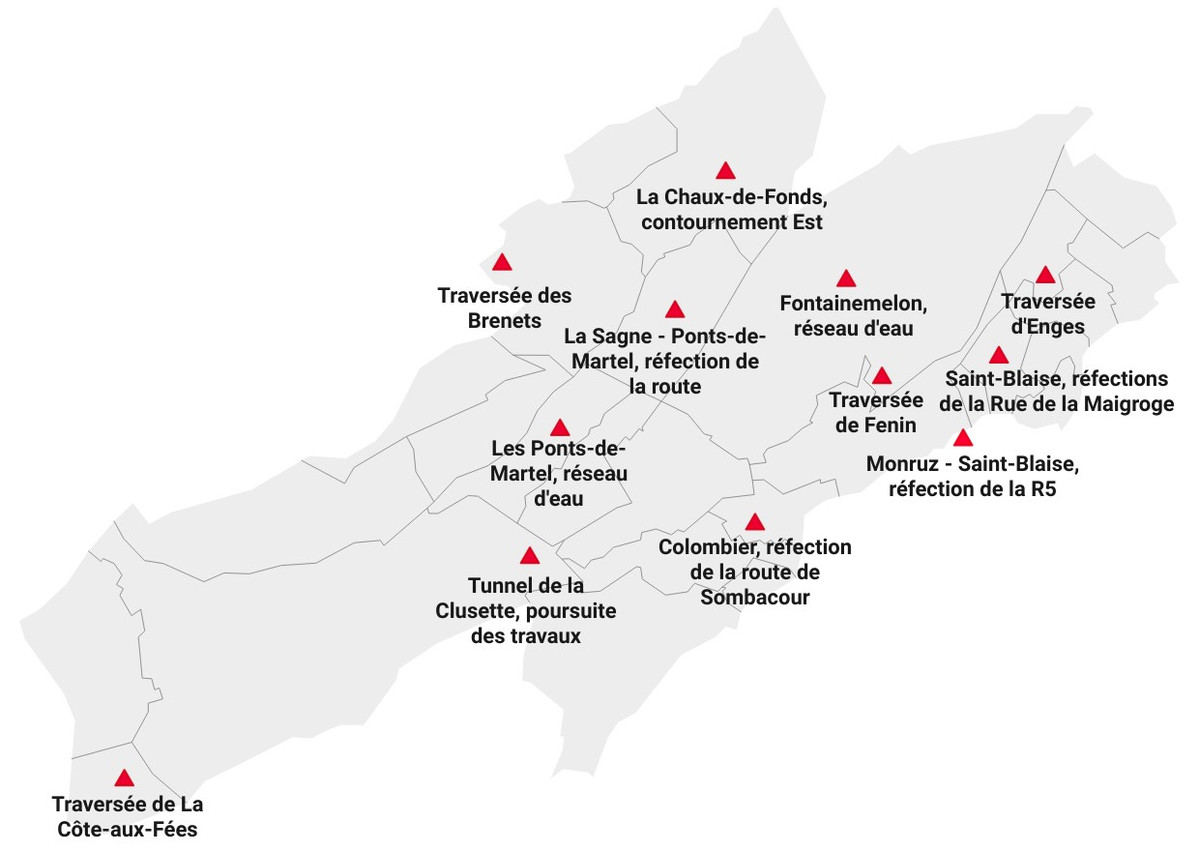

20 millions de francs seront investis par le Canton de Neuchâtel, cette année, pour les routes et la mobilité douce. Parmi les chantiers d'importance, le lancement du contournement Est de La Chaux-de-Fonds, le réaménagement de la route entre Monruz et St-Blaise ou encore celui de la route entre les Ponts-de-Martel et La Sagne
L’arrivée du Printemps rime avec reprise des chantiers. Plusieurs projets routiers, mais aussi pédestres et de mobilité douce vont démarrer ces prochaines semaines sur le territoire cantonal. 20 millions de francs seront investis cette année par le canton de Neuchâtel.
Chaux-de-Fonds
En plus du chantier du Grand-Pont qui va se poursuivre cette année, un autre grand projet va démarrer dans la Métropole horlogère, celui du contournement Est par la H18. La première phase des travaux débutera en avril et consistera dans le réaménagement de la rue de l’Hôtel-de-Ville entre le pont CFF de Malakoff et celui des Petites-Crosettes. Cette dernière structure devra également être démolie et remplacée dès cet automne. Le chantier impliquera d’imposer un trafic alterné dans ce secteur. Des fermetures complètes sont aussi au programme, mais de manière ponctuelle et principalement pendant la phase de déconstruction du pont des Petites-Crosettes.
Les explications de l’ingénieur cantonal, Nicolas Merlotti
Cette première phase de travaux devrait durer jusqu’à l’automne 2025.
Monruz – St-Blaise
La région de St-Blaise sera également perturbée cette année. Premièrement avec le réaménagement de la R5 entre Monruz et St-Blaise. Une route cantonale, dont le gabarit correspond encore au tracé d’avant les tunnels sous la ville. Le Canton et les Communes de Neuchâtel, Hauterive et St-Blaise investiront dans ce projet de réaménagement qui commencera dès le mois d’avril et devrait durer jusqu’en 2028. Les travaux se feront par étape et entraîneront, sur certains tronçons, une circulation alternée.
Toujours dans le secteur de St-Blaise, un autre chantier va débuter sous peu. Il s’agit de la réfection de la chaussée en direction de Lignières. La première phase des travaux se tiendra sur la rue de la Maigroge et entraînera sa fermeture complète toute l’année. Le chantier commencera le 18 mars. Il se poursuivra, ces deux prochaines années, avec la réfection de la rue Daniel-Dardel, puis de la route de Lignières.
Les Ponts-de-Martel – La Sagne
La Vallée des Ponts raisonnera également au bruit des pelleteuses cette année. La traversée des Ponts-de-Martel, avec les travaux sur le réseau d’eau, va reprendre dans le courant du mois. Autre chantier qui impactera la circulation dans les environs : la réfection de la route qui mène à La Sagne. Cette liaison sera entièrement refaite. Les travaux se feront par tronçons, dont certains simultanément, et ce jusqu’en 2026. Des infrastructures de mobilité douce y seront notamment ajoutées.
Colombier
La rue de Sombacour à Colombier connaîtra aussi une réfection complète ces deux prochaines années. Ces travaux entraîneront des fermetures temporaires ou de la circulation en alterné.
Clusette
Les travaux d’assainissement du tunnel de la Clusette continueront cette année. Une nouvelle fermeture de la structure vallonnière est prévue. Elle aura lieu du 28 juin dès 22h au 19 juillet à 23h59. Une déviation sera mise en place par le Col de La Tourne, comme lors des autres phases du chantier.
Plusieurs traversées de localités refaites
Le Canton et les Communes concernées s’attèleront également à plusieurs travaux de réfection ou de réaménagement cette année. Les traversées de la Côte-aux-Fées, des Brenets, de Fenin et d’Enges sont concernées, alors que celle de Fontainemelon sera poursuivie. /rgi
